燒結機大煙道耐磨陶瓷涂料施工甲乙雙方工作細化書
1、施工范圍及工作內容:燒結機從風箱(含)開始到煙罩(含)的所有管道(不含除塵器、閥門)噴涂抗磨襯里材料,共20套。大煙道耐磨陶瓷涂料施工。可以參考1#燒結機的簡圖,僅供參考。
2、承包方式:本工程采用包工、包質量、包安全的承包方式。
3、計劃開工日期:2021年2月,具體開工時期以甲方通知為準,絕對工期:15天,可根據工程進度需要調整。
4、施工價款:單價:1500元/㎡耐磨陶瓷涂料,根據實際施工面積結算。
第5條:甲方工作
5.1工程開工前甲方負責協調好生產、施工交叉作業的關系。
5.2甲方負責施工期間的技術方案審查及安全交底工作。
5.3負責施工期間在甲方工作范圍內的安全措施布置及監督;密切配合乙方施工,保證施工現場水、電等施工條件,煤氣區域施工甲方應提供煤氣報警儀;如乙方施工區域附近有空氣壓縮氣體接口,甲方允許乙方水、氣無償使用。施工用電接表計量,按公司單價收費。
5.4甲方可隨時對乙方的工作進行檢查,由于乙方自身原因造成工程質量事故時,甲方有權責令乙方返工、整改。
第6條:乙方工作
6.1施工場地清潔衛生要求:施工垃圾由乙方打掃干凈,堆放到施工現場甲方指定位置,由甲方負責裝車運走。
6.2施工時配合甲方協調好交叉作業關系,顧全大局,不影響生產。
第7條:工程質量驗收標準
7.1本工程應符合國家或相關行業質量檢查評定標準的合格條件。乙方應按現行的國家有關施工及驗收規范施工。
7.2乙方在施工過程中如達不到質量要求,甲方可要求乙方返工,直至符合合同規定。乙方應承擔因返工所引起的材料損失、工期延誤等一切費用。
7.3對于中間驗收,施工完畢,乙方自檢合格后,應通知甲方質量監督人員進行驗收,甲方接到通知后24小時內組織驗收,方可進行下一道工序的施工。
第8條:工作量的核實確認
乙方在工程完工后三天內向甲方提交已完工程量的報告,甲方在接到乙方報告后三天內對乙方提交的報告進行核實確認。
第9條:材料供應:甲方負責提供水、電(收費)等;乙方負責提供乙炔、氧氣、焊條,施工工具,所需耐材(抗磨襯里材料)。

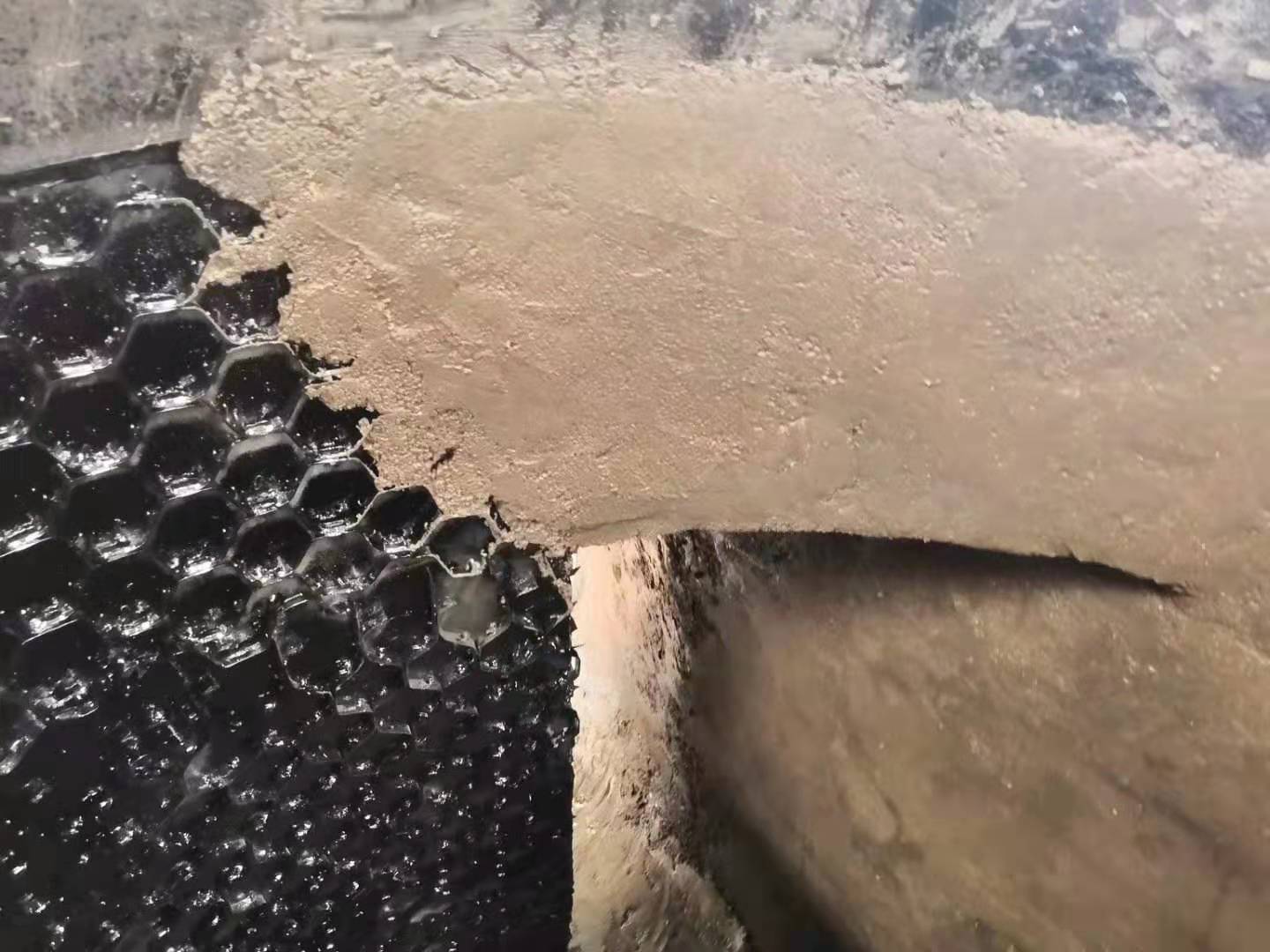

第10條:施工工藝:1、焊接錨固鉤或盤圓;2、安裝龜甲網;3、涂抹耐磨陶瓷涂料50mm;4、貼膜養護。
第11條:驗收質量標準:
11.1、耐磨陶瓷涂料的總厚度不應小于50 ㎜。
11.2、管道以耐磨陶瓷涂料中徑計算面積,平面以實測面積結算。
